⑤新篠津築堤河道掘削外工事 土砂運搬が始まりました。
こんにちは。
こちらは『上新篠津築堤河道掘削外工事 作業所』です 🙂
当現場では、ICT建機による掘削・土砂運搬が開始となりました!
前回までに作成した、設計データをICT建機に入れて掘削を行い、
ダンプによる土砂運搬を行っています。
当現場でのICTは掘削だけではなく、ダンプに土砂を積み込む時に過積載にならないよう、
バックホウ建機のバケツでどのくらいの土砂を積んだか、オペレーターが画面表示でわかる
「ペイロード」を使用しています。
また1日あたり約20台のダンプが現場から置き土場へ行き来することになりますが、
全車両のダンプにスマホを搭載し、ダンプの運搬管理ができる「スマートコントラクション
フリート」を使用しています。

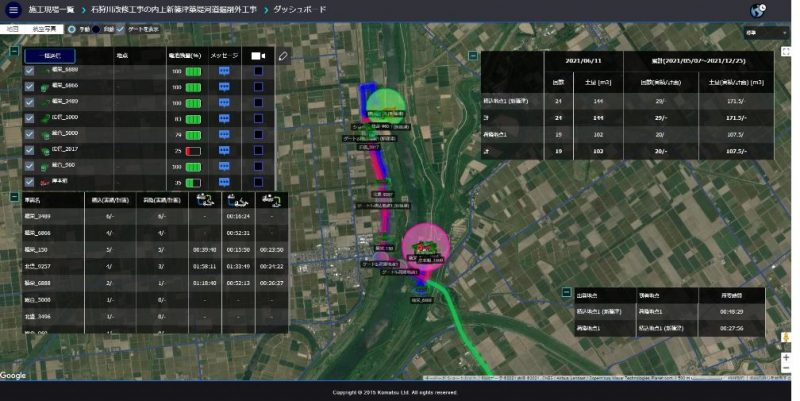

PC上で運行状態(現在地・積込荷下し回数など)を一元化管理でき、各ダンプに搭載したスマホへ

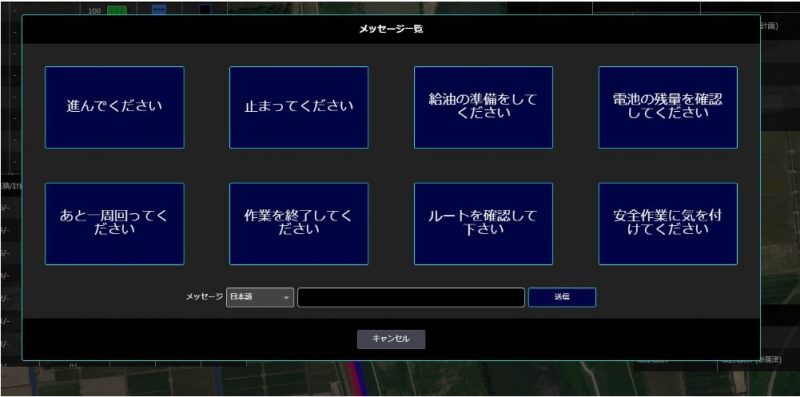

のメッセージ送信機能もあり状況に応じた注意喚起ができるアプリです。
事務所のPCからもダンプの運行状況の確認ができるので、停滞状況等わかればすぐ現場職員に連絡
しダンプの確認をとるようにしています。
もちろん運転中のスマホ操作は絶対に禁止ですので運転手にも周知の上、安全第一で業務にあたっています!
土砂積込状況

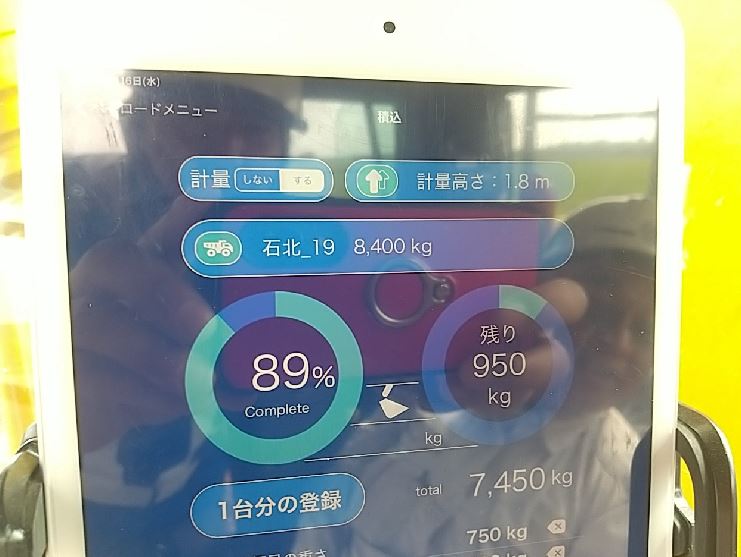

ペイロード(過積載防止) オペレーターがどのくらい積んだかわかります!
フリート(車両運行管理)
